交椅湾建设有限公司

东莞交椅湾建设发展有限公司:成立于2015年11月,注册资本为5000万元。主营业务包括填海工程施工、市政公用工程施工、建筑装饰装修工程施工、工程技术咨询、工程造价咨询等。

项目介绍:

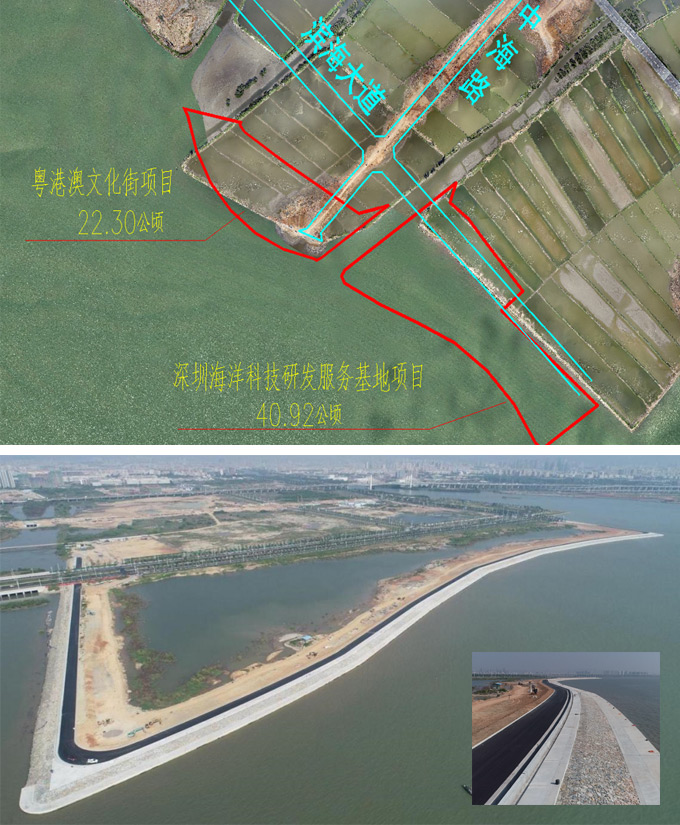

粤港澳文化街项目第一标段堤防工程

一、项目基本情况

本项目位于滨海湾新区东侧中部,与中海路路南端相接,区域平面呈倒扇型布置,为新建一级堤防工程,围填海面积约22.3公顷(334.5 亩),形成陆域面积约19.60公顷( 294 亩),共有半直立式海堤约1.42公里,总投资2.37亿,合同价为0.76亿元。2017年8月获得主管部门东莞市水务局工程实施许可批复,2017年9月获得省自然资源厅(原省海洋与渔业厅)海域使用权证,2018年4月通过公开招标确定中标施工单位中交第四航务工程局有限公司、中国葛洲坝集团路桥工程有限公司(原中国葛洲坝集团第五工程有限公司)联合体,2018年11月获得滩涂开发利用方案批复,2018年12月开工建设,2021年07月28日完工,12月30日完成竣工验收,被评定为优良工程。

二、主要技术特征

本工程采用防洪标准100年一遇,新建堤防级别为一级,主要建筑物级别一级。堤防采用陡墙—斜坡式结合(半直立式)三级防浪墙结构设计,其中一级防浪墙高程(85高程,以下同)为3.51m,二级高程为4.5m,三级高程为5.0m,平台高程2.50m,宽5m,道路高程4.5m,宽7.4m混凝土路面,迎水坡采用坡比为 1:3的倒滤、干砌块石及混凝土格构护坡。地基采用大型砂袋围堰和插塑料排水板的处理方式,主体采用PHC桩、U型板桩及梁板结构。

深圳海洋科技研发服务基地项目第一标段堤防工程

一、项目基本情况

本项目位于滨海湾新区交椅湾板块最南端靠海侧,往北连接新区及长安镇陆域,东西介于龙涌和茅洲河之间,区域平面呈凹边矩形布置,为新建一级堤防工程,围填海面积约40.92公顷(613.8 亩),形成陆域面积约35.99公顷(539.85 亩),共有半直立式海堤约1.93公里,总投资4.1亿,合同价为1.54亿元。2017年8月获得主管部门东莞市水务局工程实施许可批复,2017年9月获得省自然资源厅(原省海洋与渔业厅)海域使用权证,2018年4月通过公开招标确定中标施工单位中交第四航务工程局有限公司、中国葛洲坝集团路桥工程有限公司(原中国葛洲坝集团第五工程有限公司)联合体,2018年11月获得滩涂开发利用方案批复,2018年11月开工建设,2021年10月21日完工,2022年7月14日完成竣工验收,被评定为优良工程。

二、主要技术特征

本工程采用防洪标准100年一遇,新建堤防级别为一级,主要建筑物级别一级。堤防采用半直立式结构和抛石斜坡式结构,其中一级挡墙高程(85高程,以下同)为4.50m,二级挡墙高程为5.0~5.4m,亲水平台高程为2.50m,宽5m;道路高程4.5m,宽7m沥青路面。迎水坡采用1:3坡比干砌块石护坡,地基采用砂袋围堰+插塑料排水板+真空预压+水泥搅拌桩复合地基处理方法,堤防采用堤心块石及前沿安装大型混凝土方块主体结构。

花卉公园

“滨海湾·花海里”花卉公园位于苗涌以东、滨海湾大道以南、龙涌以西、滨海驿站以北。花海里总开放面积约10.9万平方米,相应服务配套大型停车场。花海里以“星空幻象·海滨画镜”为设计理念,分为“春·风铃花谷、夏·草海花田、秋·秋月花语、冬·雪之秘境”四大主题分区以及十二生肖花钟、121米空中廊桥和儿童无动力游乐园(花海里亲子乐园)等网红打卡点。

茅洲河临时装船点

一、装船点基本情况

东莞安跃客运码头服务有限公司茅洲河临时装船点作业点位于新区交椅湾板块东宝河大桥上游约1000米处,泊位长度为54.25m,钢结构作业面宽度为11m,布置2个车道,前沿作业面顶高程为7.0m(1956黄海高程,下同),停泊水域设计宽度78m,底高程为-4.0m,船舶回旋圆直径设计为116m,额定载重量为30吨自卸汽车。为保证船舶安全靠离泊和系缆,装船点前沿设置2个150KN系船柱,后方布置车辆调头区和车辆调度停车场,与前方平台采用坡度为1:10 的连接段进行衔接,设计使用年限为10年,最早使用于2018年,已使用3年,剩余使用年限约7年。

二、项目来源依据

根据《市府办情况反馈〔2022〕8号》、管委会工作会议纪要〔2022〕10号及《关于明确茅洲河临时装船点有关事项的函》,原则同意新区通过水路运输解决工程渣土外运问题,同意保留茅洲河综合整冶项目2号底泥处理厂的临时装船点,转交滨海湾新区使用,并同意将服务对象调整为新区重大项目。新区控股公司作为主体责任单位,由控股全资下属二级子公司东莞安跃客运码头服务有限公司负责临时装船点的运营管理及后方管理设施建设工作,负责手续办理、设施维护、经营管理;按有关管理规定办理各项手续、变更相关手续;加强对运输单位管理,落实安全生产责任制,做好海洋环境保护。并于2022年4月29日正式移交至我司。

三、装船点进展情况

6月份完成应急预案编制,7月份完成省交通厅项目航道通航条件影响评价批复,8月份完成应急预案备案,9月份完成装船点后方配套设施建设,11月13日开始运营,截止至今,完成新河项目渣土出运2459.2方,共212车,营收1.908万元。

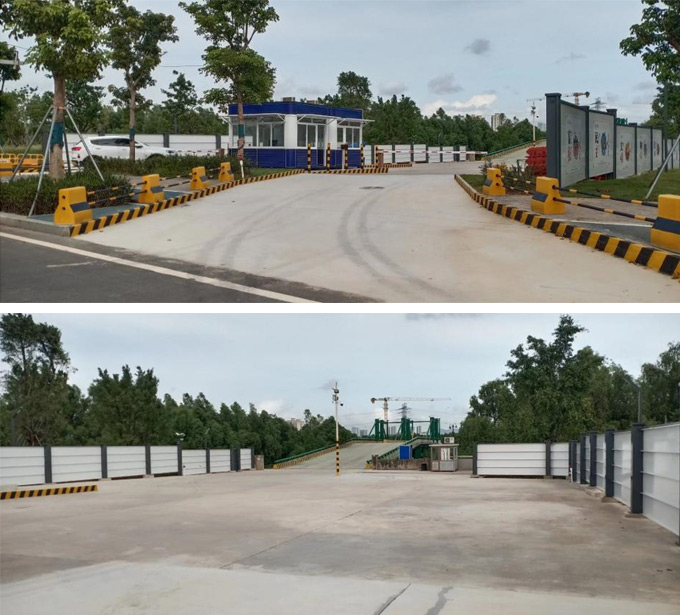

四、装船点照片
